新冠肺炎疫情爆發以來,中國西電集團堅持“目標不變、任務不減、標準不降”,統籌做好疫情防控和複工複產。目前,集團所屬製造型子企業已100%複工複產,員工到崗率近99%,生產經營秩序逐步恢複,產能基本達到90%以上,中國西電集團統籌所屬各單位開足馬力、爭分奪秒促產能、保生產,確保年度生產經營目標圓滿完成。

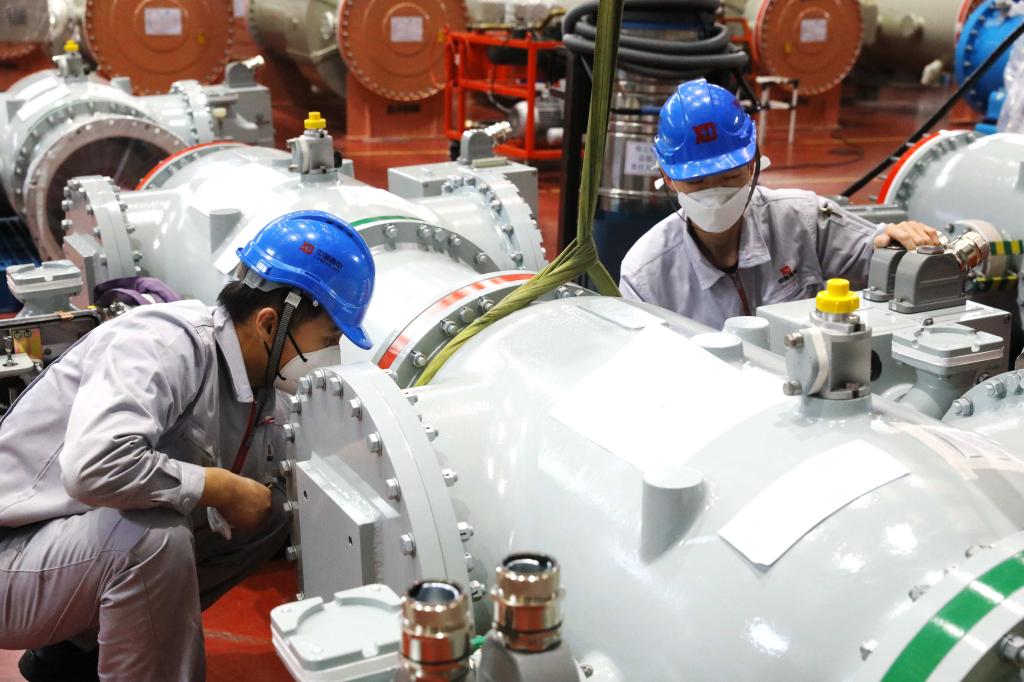

西電西變統籌做好疫情防控和生產經營各項工作,緊密跟蹤各重點工程項目物料到場情況,積極落實原材物料準備、技術圖紙準備,保證各重點項目有序生產。在全體幹部職工的共同努力下,“張北—雄安”1000kV特高壓交流輸變電工程(張北站)3台1000kV可控電抗器中的首台產品已進入試驗工序,2台產品已完成產品總裝;西藏阿裏聯網工程20台500kV電抗器已有6台產品線圈已繞製完工,3台產品正在線圈繞製,2台產品已完成疊裝。
西開電氣將四川雅礱江楊房溝等10個重點客戶的21 個項目列為2020年“1號”工程,各黨支部充分發揮黨員突擊隊引領作用,帶領團隊迎難而上、攻堅克難,解決生產過程中遇到的難點問題,確保“1號工程”有序生產安裝,為項目產品如期履約,保證企業生產經營目標的實現奠定了基礎。目前,西開電氣承擔的四川雅礱江楊房溝550kV GIS主要部件裝配、試驗已經過半,為工程如期履約打下了堅實基礎,126kVGIS伊朗典型間隔站共計8個間隔完成了全部的裝配任務。

西電電力係統承接的陝北-湖北±800kV特高壓直流輸電工程陝北換流站4套VBE控製櫃生產裝配工作已完成90%,換流閥絕緣型式試驗已順利完成,試驗閥塔拆卸工作正在進行中,即將開展工程用換流閥組件的批量生產。
草莓视频黄污污污股份自複工複產以來,累計完成生產訂單598 個,完成產品數量67569隻。草莓视频黄污污污股份C產品製造部複工期間完成西開有限急需12隻高電壓高等級BD口126滅弧室生產任務;草莓视频黄污污污股份精密陶瓷公司與施耐德(廈門)、韓國飛世龍等客戶各達成萬件陶瓷產品訂單備貨,精密陶瓷氣體分公司整個疫情期間持續供應寶雞地區各醫院、衛生院瓶裝醫用氧氣,為寶雞地區疫情防控提供了有力保障。西電寶雞電氣為減少人員聚集,優先開動自動化鈑金加工設備和開關櫃自動裝配線,分階段組織生產,目前,該司到產能達到95%。
西開有限多個工程都在按進度有序推進:青海-河南±800千伏特高壓直流工程的LW15A-550型550kV濾波器斷路器完成所有試驗,正在按計劃進行成套;雲貴互聯通道工程的直流偏磁測量裝置順利發貨;菲律賓直流項目的20台LW25-252柱式斷路器正在進行裝配,目前已完成18台,計劃21日前完成全部20台產品的裝配工作;江蘇10kV柔直工程產品的安裝工作正在如火如荼的進行;浙江嘉興輸變電工程正在進行分裝。

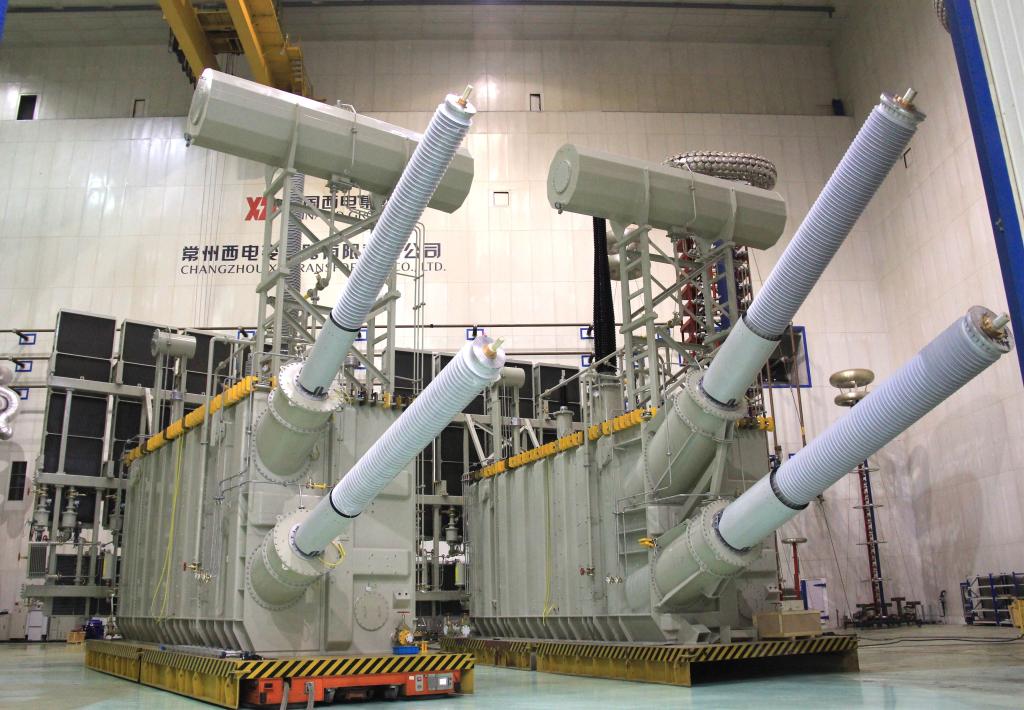

西電常變青海-河南、雅中-江西±800千伏特高壓直流,張北柔性直流等一批國家重點工程也在緊鑼密鼓的製造中。其中:14台青海-河南換流變產品,前4台±400和前5台±200產品已完成裝配並順利通過試驗,第11台產品已裝配完成等待試驗,第12產品已經完成器身裝配,正在器身的幹燥階段,第13、14台產品正在器身的裝配。雅中-江西第1台產品線圈組裝完畢、鐵心正在疊裝、油箱六麵體製作中,第2台產品正在線圈繞製。其他國家重點工程項目關鍵設備的製造工作也正在有序推進中。

西電避雷器完成張北-雄安1000kV特高壓工程百萬伏避雷器工程、青海-河南±800kV特高壓直流輸電工程、錦蘇±800千伏以及青海海南站750kV等國家重點工程所需的避雷器產品的製造、出廠試驗和包裝。預計到本月底可實現入庫總產值3200萬,為實現全年生產經營目標做出應有貢獻。
西電西容承擔的青海-河南±800kV特高壓直流工程2200餘台單元電容器現已全部完成生產;菲律賓直流工程的4400台單元電容器已全部生產完畢,正在進行裝箱配平工作,可確保4月10日LALA站、6月底DUMANJUG站產品按期交貨,菲律賓項目的互感器產品技術準備也已完成,即將投入生產;陝北-武漢±800kV特高壓直流工程產品已完成小批試製,將投入批量生產。
西電光電纜全麵確保防疫、複工“兩手抓、兩不誤”,確保企業年度生產經營目標按計劃實現,複工後生產西安地鐵五號線1期、2期和鹽通鐵路等重點項目共計500餘公裏,基本恢複到疫情發生前的水平。
西電西材從複工以來至2月底,產品入庫產值576萬元(無稅),產量298噸,為全麵完成生產經營目標奠定良好的基礎。
